(1)界面砂浆基本干燥后即可进行保温浆料的施工。
(2)在施工现场搅拌质量可以通过测量湿表观密度并观察其可操作性、抗滑坠性、膏料状态等方法判断。
(3)保温浆料应分层作业施工完成,每次抹灰厚度宜控制在20mm左右,保温浆料底层抹灰时顺序按照从上至下,从左至右抹灰,抹至距保温标准贴饼差10mm左右为宜。每层施工间隔为24h。
(4)保温浆料面层抹灰厚度要抹至与标准贴饼一平。涂抹整个墙面后,用大杠在墙面上来回搓抹,去高补低.最后再用铁抹子压一遍,使表面平整,厚度一致。
(5)保温层修补应在面层抹灰2~3h之后进行,施工前应用杠尺检查墙面平整度,墙面偏差应控制在+2mm。保温面层抹灰时应以修为主对于凹陷处用稀浆料抹平,对于凸起处可用抹子立起来将其刮平,最后用抹子分遍再赶抹墙面,先水平后垂直,再用托线尺,2m杠尺检测后达到验收标准。
(6)保温施工时,在墙角处铺彩条布接落地灰,落地灰及时清理,落地灰少量分批掺入新搅拌的浆料中及时使用。
(7)阴阳角找方、门窗侧EI、滴水线应按下列步骤进行:
①用木方尺检查基层墙角的直角度,用线坠吊垂直检验墙角的垂直度。
②保温浆料面层大角抹灰时要用方尺压住墙角浆料层上下搓动,抹子反复检查抹压修补,基本达到垂直。然后用阴、阳角抹子压光,以确保垂直度偏差≤-+2mm,直角度偏差≤+-2mm。
③门窗口施工时应先抹门窗侧口、窗台和窗上口,再抹大面墙。施工前应按门窗口的尺寸截好单边八字靠尺,做口应贴尺施工以保证门窗口处方正。
5.2.6抗裂砂浆层施工
待保温层施工完成3~7d且保温层施工质量验收合格以后,即可进行抗裂砂浆层施工。
耐碱网格布长度不大于3m,尺寸事先裁好,网格布包边应剪掉。抹抗裂砂浆时,厚度应控制在3~4mm,抹宽度、长度与网格布相当的抗裂砂浆后应按照从左至右、从上到下的顺序立即用铁抹子压人耐碱网格布。在窗洞口等处应沿45o方向提前增贴一道网格布(400mmX 300mm)。耐碱网格布之间搭接宽度不应小于50mm,严禁干搭接。阴角处耐碱网格布要压茬搭接,其宽度≥50mm;阳角处也应压茬搭接,其宽度≥200mm。耐碱网格布铺贴要平整,无褶皱,砂浆饱满度达到100%,同时要抹平、找直,保持阴阳角处的方正和垂直度(见图6)。
首层墙面应铺贴双层耐碱网格布,第一层铺贴网格布,网布与网布之间采用对接方法,严禁网布在阴阳角处对接,对接部位距离阴阳角处不小于200mm;然后进行第二层网格布铺贴,铺贴方法如前所述,两层网格布之间抗裂砂浆应饱满,严禁干贴。

建筑物首层下部外保温应在阳角处双层网格布之间设专用金属护角,护角高度一般为2m。在第一层网格布铺贴好后,应放好金属护角,用抹子在护角孔处拍压出抗裂砂浆,抹第二遍抗裂砂浆包裹住护角。保证护角安装牢固,见图7。
抗裂砂浆抹完后,严禁在此面层上抹普通水泥砂浆腰线、口套线等,严禁刮涂刚性腻子等非柔性材料。
5.2.7涂刷弹性底涂(见图8)
在抗裂层施工完2h后即可涂刷弹性底涂,涂刷应均匀,不得有漏底现象。
5.2.8刮柔性耐水腻子(见图9)
大墙面刮腻子,宜采用400---600mm长的刮板,门窗口角等面积较小部位宜用200mm长的甜板。第一遍修局部补坑洼部位,第二遍进行满刮,第三遍耐水腻子半干状态时,大面用长木方板绑400~600mm长的砂石板绑零号砂纸打磨,门窗口角用短的砂石板绑零号砂纸打磨。第四遍要求满刮,第五遍耐水腻子半干状态时,大面用长木方板绑400~600mm长的砂石板,再绑零号砂纸打磨,门窗口角用短的砂石板绑零号砂纸打磨。若平整度达不到要求时,再分别增加一遍刮腻子和打磨的工序,直至达到平整度要求。
5.2.9涂刷底漆.刷面层涂料
涂刷工具采用优质短毛滚筒。上底漆前做好分格处理,墙面用分线纸分格代替分格缝。每次涂刷应涂满一格,避免底漆出现明显接痕。底漆涂刷均匀一至两遍,完全干燥12h。
底漆完全干透后,用造型滚筒滚面漆时用力均匀让其紧密贴附于墙面,蘸料均匀,按涂刷方向和要求一次成活。

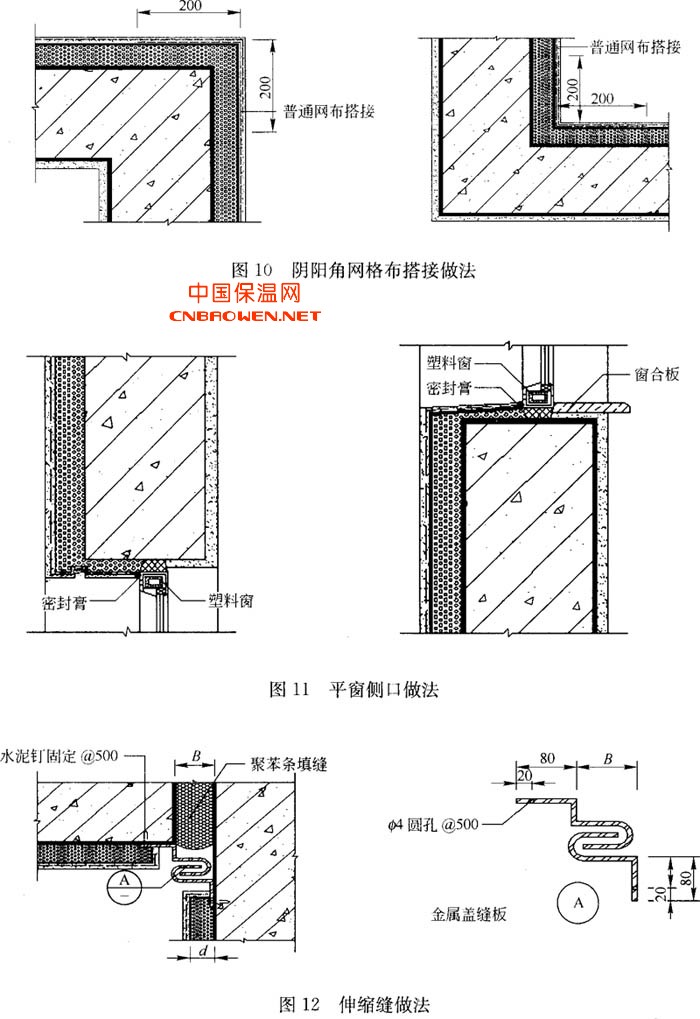

5.2.10细部节点图(见图10、图11、图1 2)
以下为部分节点,根据具体工程项目特点,由施工单位出具有针对性节点详图。
